Aguas de Buga S.A. E.S.P avanza en el desarrollo de obras estratégicas para mejorar la infraestructura de acueducto, alcantarillado y almacenamiento de agua en la ciudad. Estos proyectos, que aportan al bienestar de los ciudadanos y a la sostenibilidad del recurso hídrico, presentan los siguientes avances:
Reservorio de Agua Cruda – 75% de ejecución.

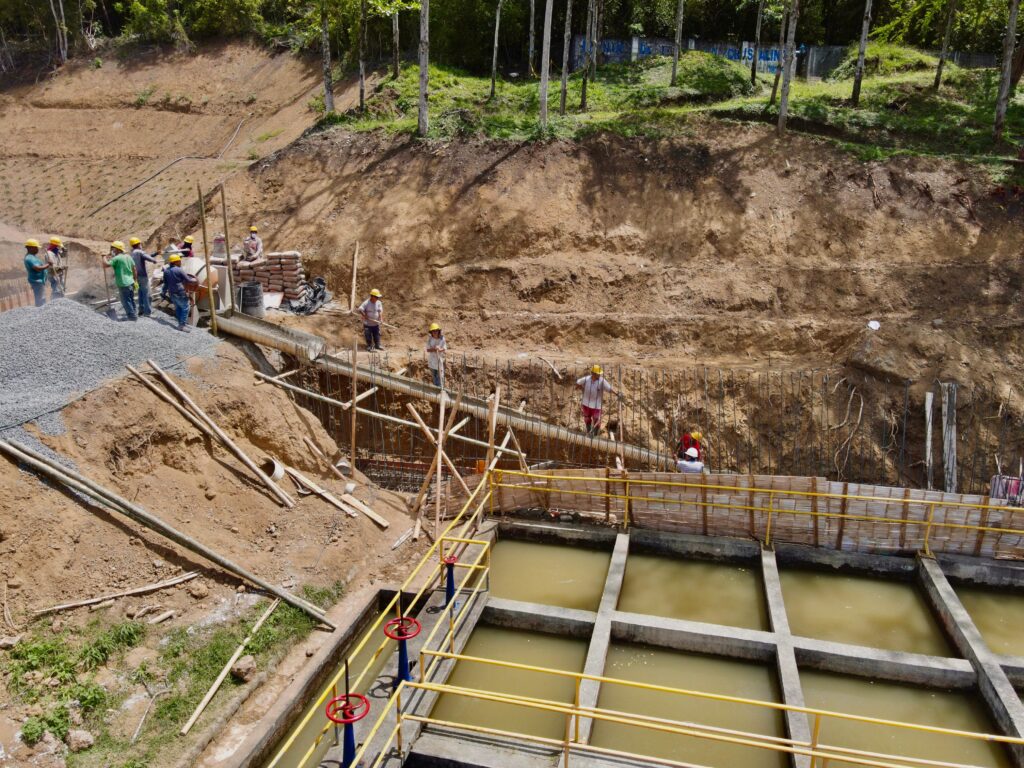

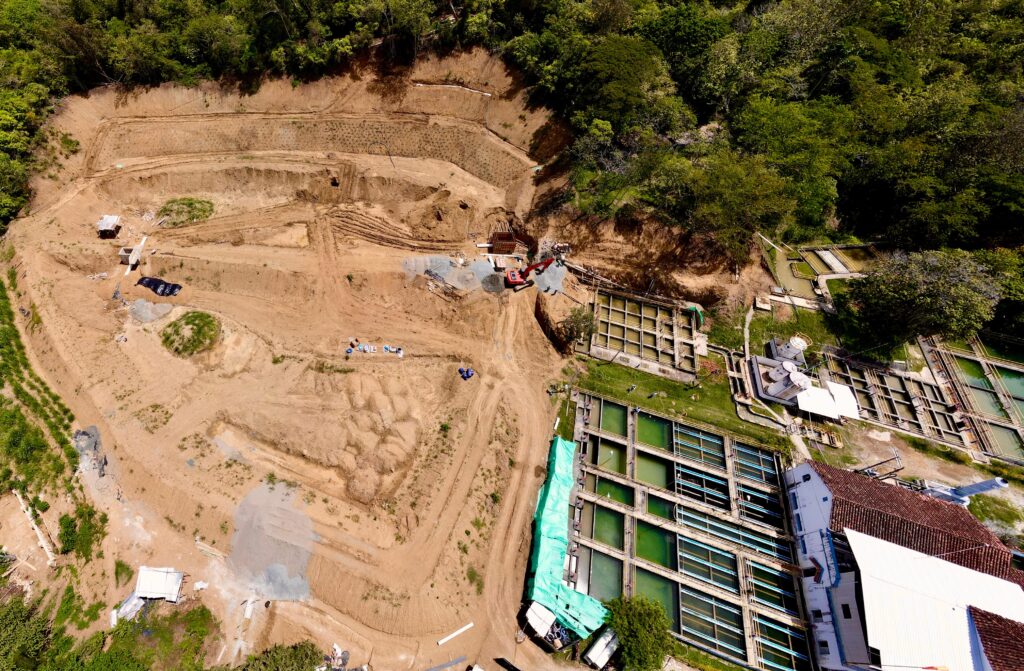

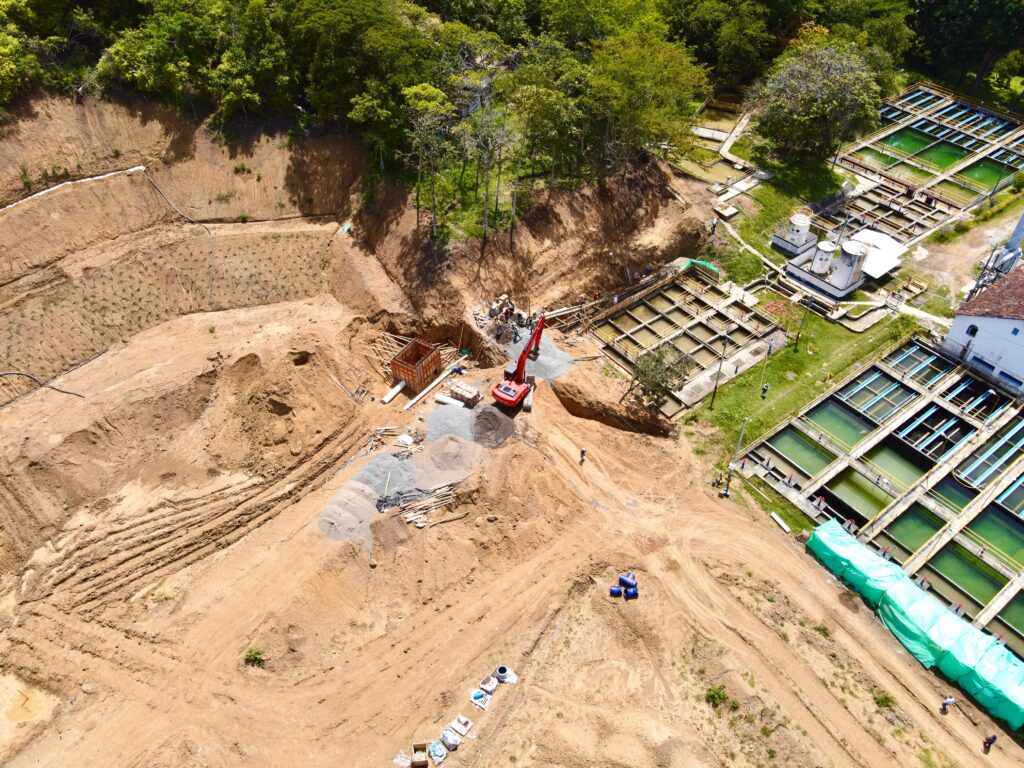

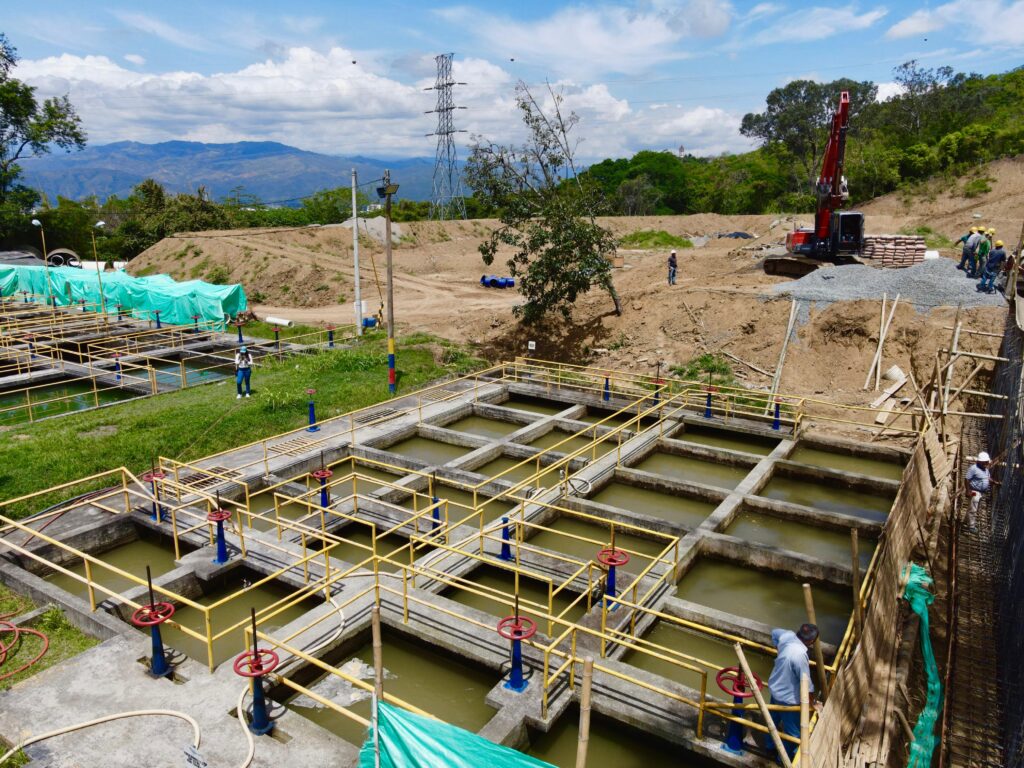

La construcción del nuevo reservorio de agua cruda, ubicado en la parte alta de la Planta de Potabilización La Cristalina, registra un avance del 75%.
Se avanza en las estructuras de concreto, el canal de acceso del agua al reservorio, la tubería que lleva el agua del reservorio a la planta, entre otras actividades de protección de la infraestructura.
Este reservorio, con capacidad superior a 9.000 m³ y un área de 5.000 m², garantizará el abastecimiento continuo de agua, especialmente en temporadas de lluvias intensas, altos niveles de turbidez del río Guadalajara o emergencias ambientales. Su ejecución aporta a la seguridad hídrica de toda la ciudad.

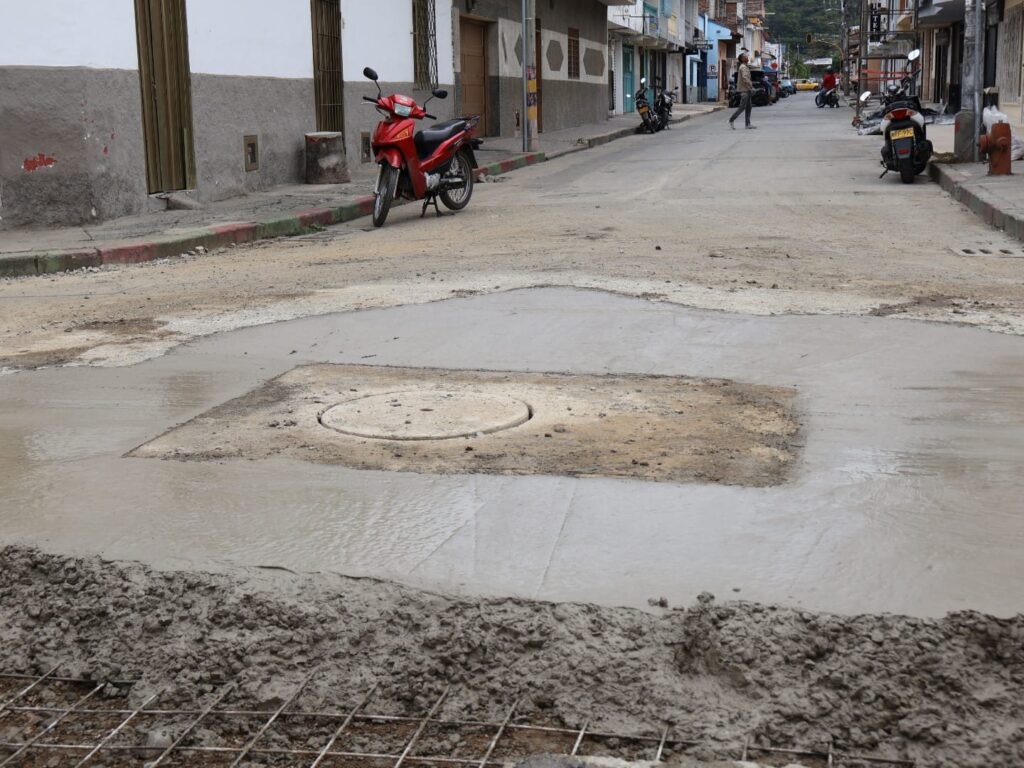

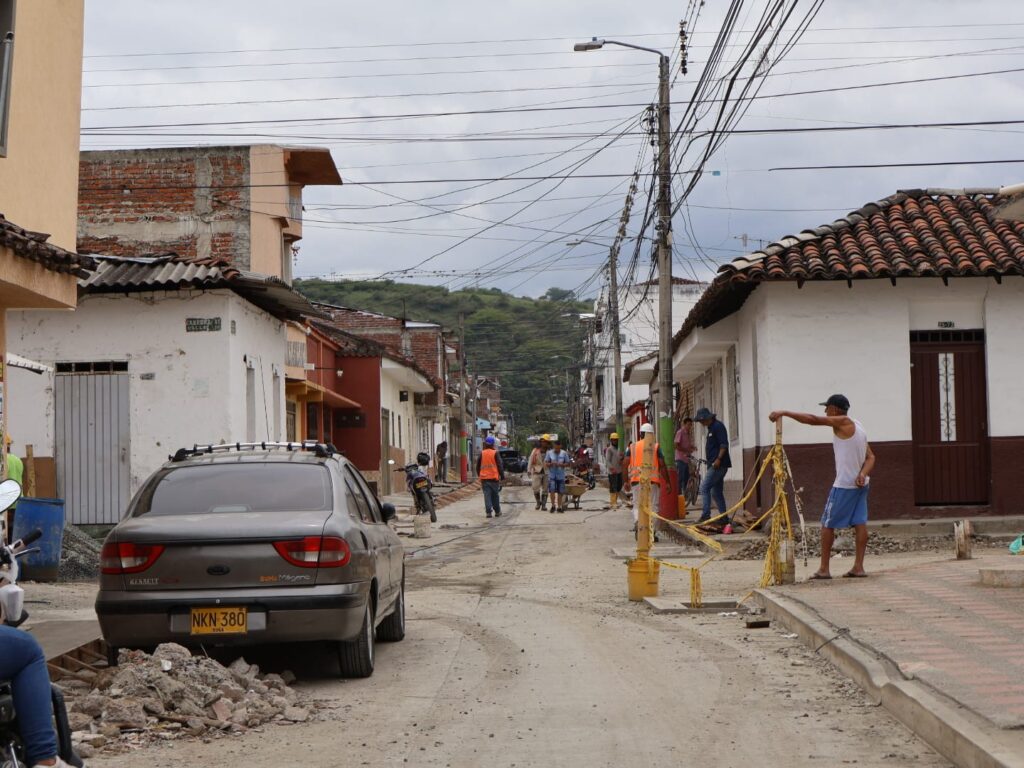

Modernización de la red de alcantarillado Calle 16 – 96% de avance.

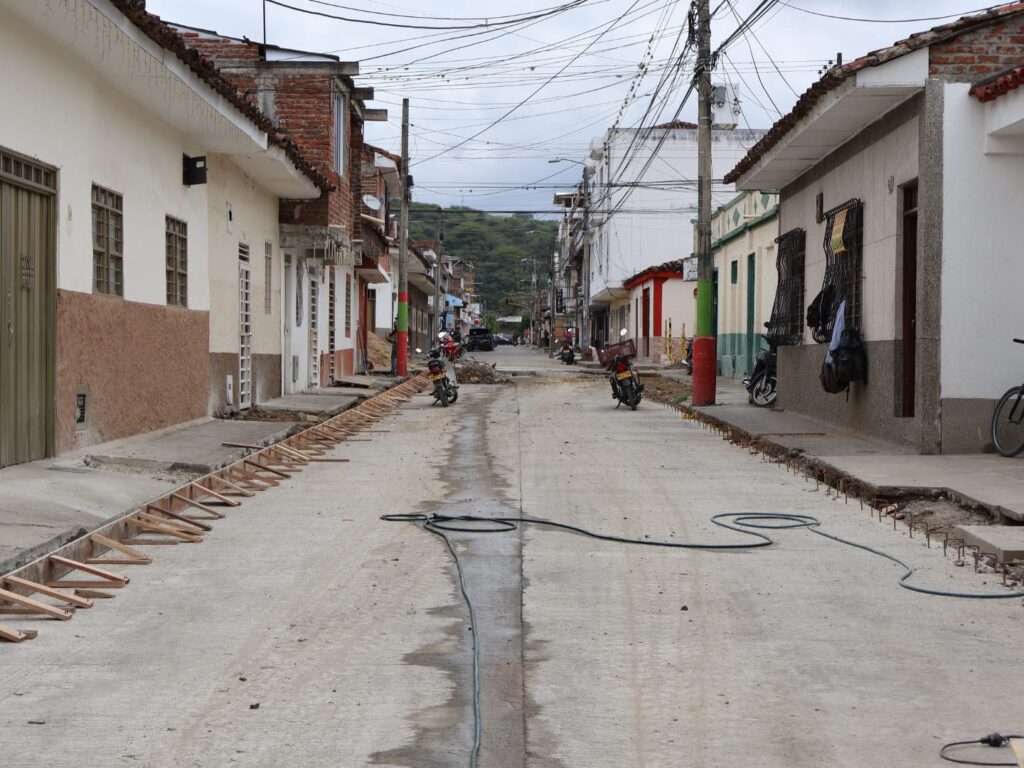

La obra de reposición de redes en la Calle 16, desarrollada de manera articulada con el proyecto de pavimentación de la Administración Municipal, avanza en un 96%.

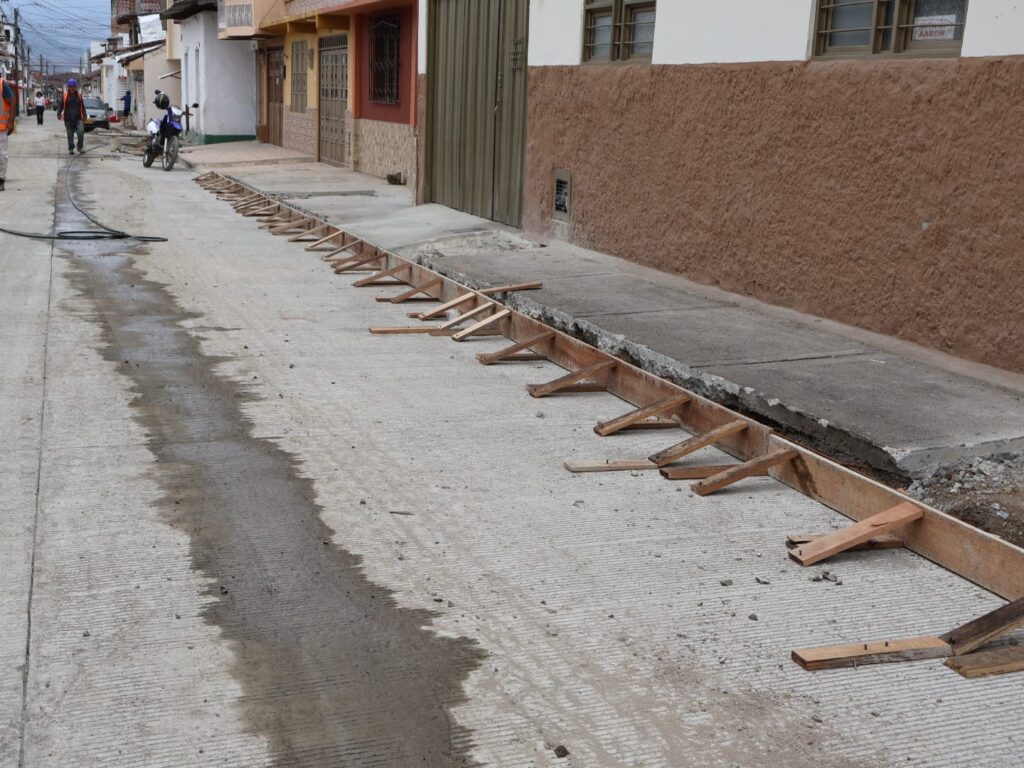

• Entre las carreras 15 y 11 ya se completó la fundición de andenes.
• En el tramo de Calle 16 con Carrera 10 iniciaron las labores de fundición, luego de llegar a acuerdos con los propietarios sobre los acabados existentes.
Este proyecto reemplaza tuberías con más de 40 años de antigüedad y mejora la movilidad al conectar el oriente con el occidente de la ciudad.
Colector combinado Calle 9 – 75% de ejecución.
El colector de la Calle 9 continúa avanzando y ya alcanza el 75% de ejecución.

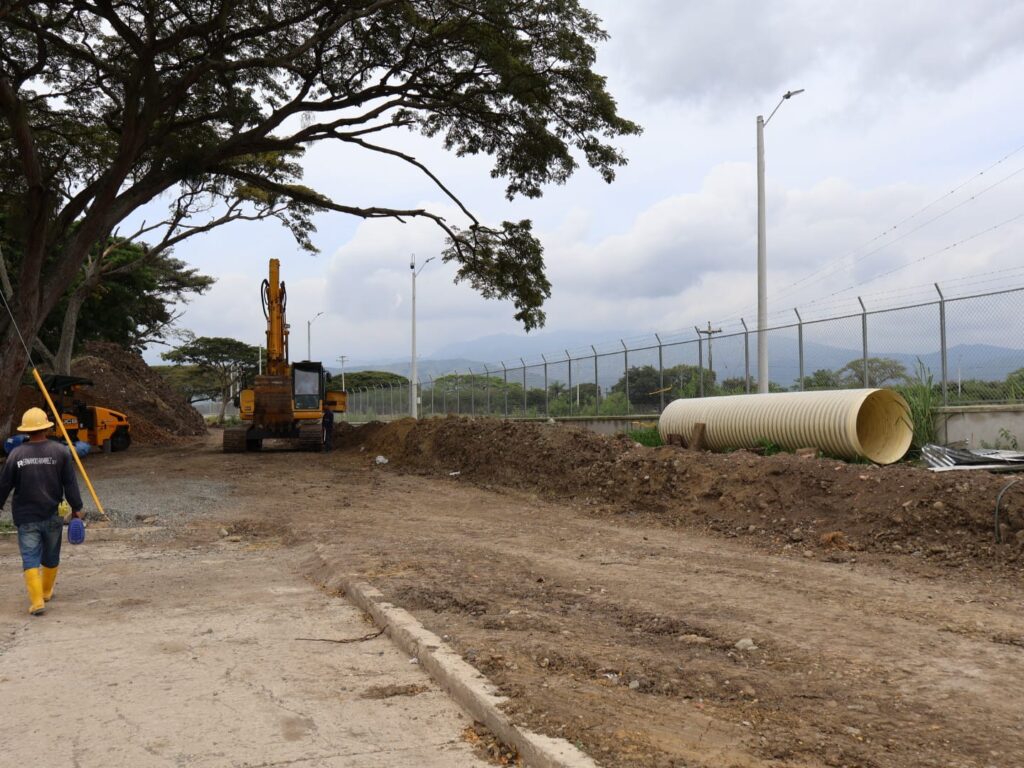

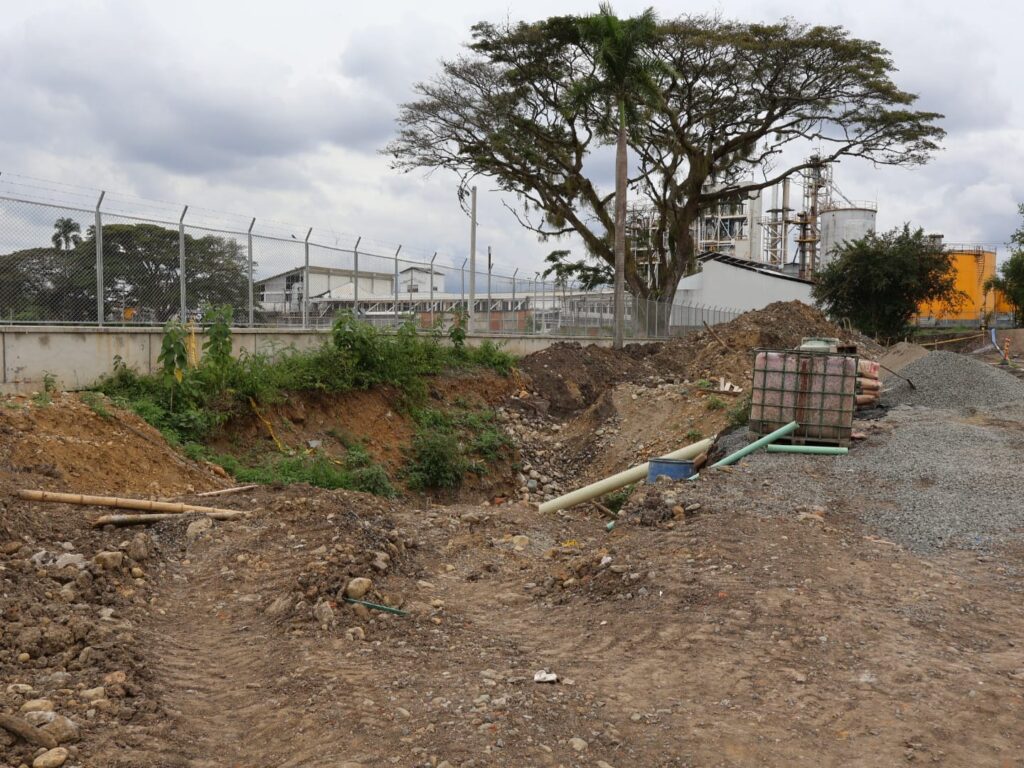

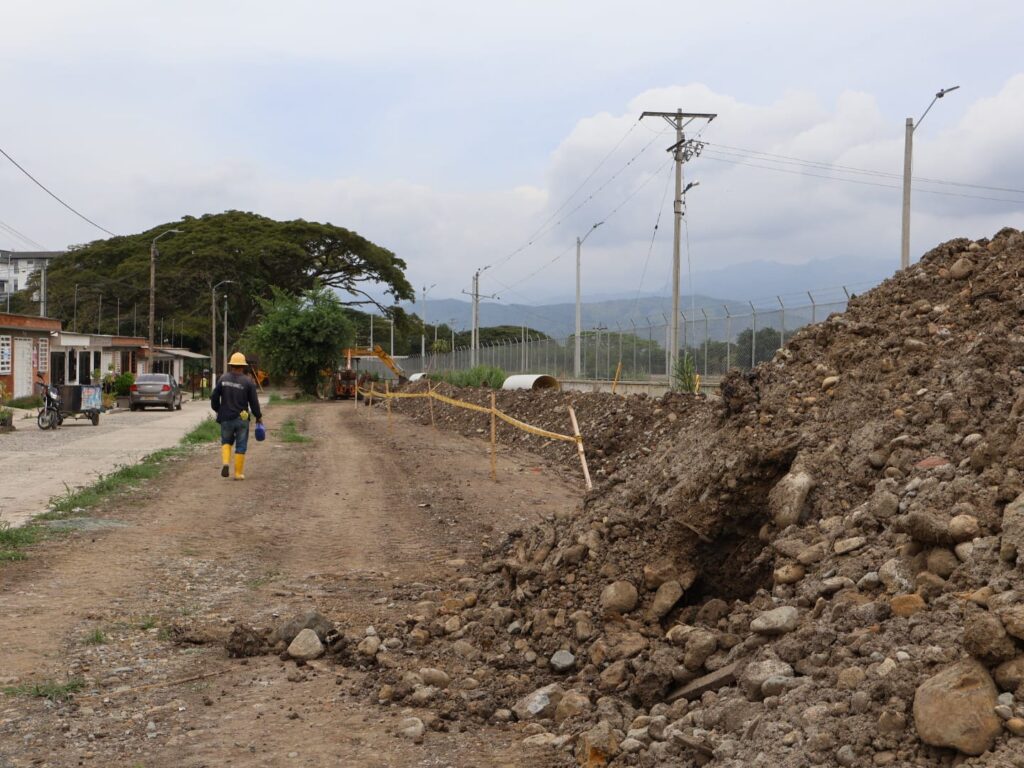

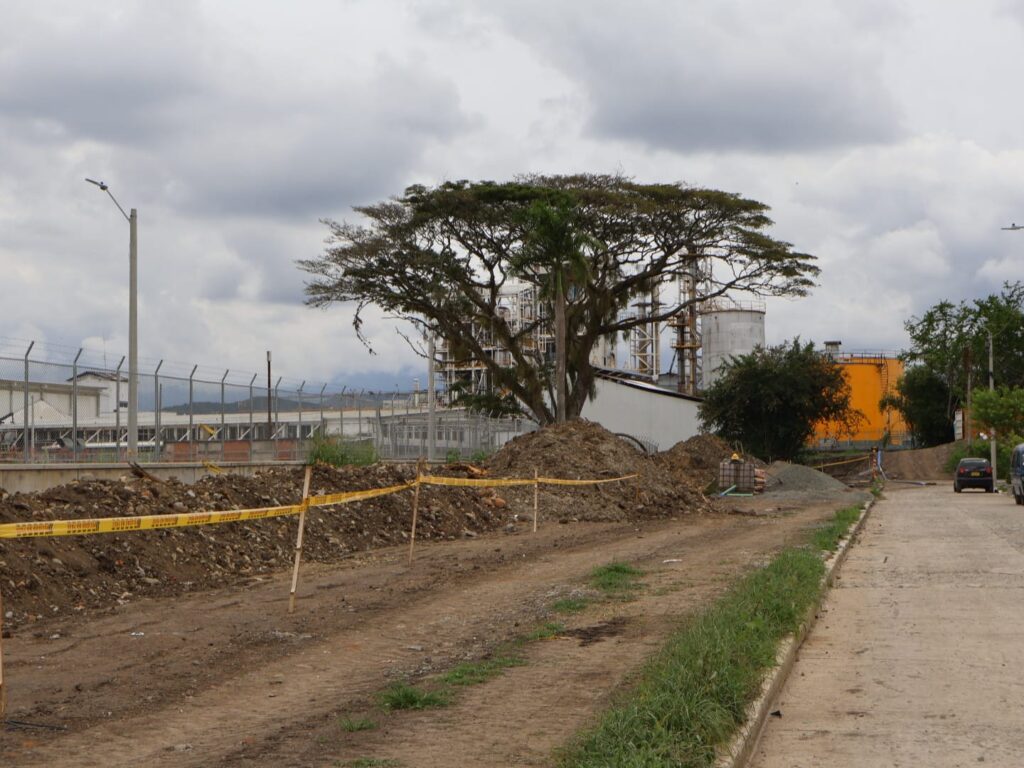

Actualmente se trabaja en el barrio Acuarelas, donde se están instalando tuberías de 56 pulgadas entre las cámaras cinco y seis.
• Se han instalado 1.517 metros de tubería de los 1.928 metros proyectados.
• El proyecto contempla tuberías de diámetros entre 54” y 89”.
Quedan pendientes los cruces sobre la vía férrea y el paso por la interferencia de gasoducto y poliducto (gas y petróleo).
Esta obra, gestionada ante el Ministerio de Vivienda, hace parte del Plan de Saneamiento y Manejo de Vertimientos y solucionará la problemática de vertimientos y olores en sectores como la urbanización Acuarelas, conduciendo las aguas residuales hacia la PTAR.
Proyecto de Sectorización del sistema de acueducto – 70% de avance.
El proyecto de sectorización hidráulica, que busca optimizar la presión, continuidad del servicio y control de pérdidas de agua en red, avanza en un 70%.
• Ya están instalados los 11 puntos críticos.
• Se han construido 9 cámaras nuevas, de las cuales 7 están totalmente integradas.
• Actualmente, 4 cámaras permiten visualizar caudal, volumen diario, volumen acumulado y presiones.
• Están pendientes por adecuar 2 cámaras del total de 11.
Este proyecto permitirá una operación más eficiente del sistema de acueducto y una mejora significativa en la prestación del servicio a los usuarios.
Aguas de Buga reafirma su compromiso con la modernización de la infraestructura y la prestación de un servicio continuo, seguro y de calidad para todos los bugueños. Se agradece la comprensión de la ciudadanía durante la ejecución de estas obras que son fundamentales para el desarrollo sostenible del municipio.
